核心提示:该工程为东莞市常平镇截污次支管网工程(石马河流域),总汇水面积为21.04km²,污水管网总长度15.42km(含预留支管),管径DN400~DN800,其中顶管段约2.26km,其余段采用钢板桩支护或放坡开挖施工。

微信图片_20201104084018

  该工程为东莞市常平镇截污次支管网工程(石马河流域),总汇水面积为21.04km²,污水管网总长度15.42km(含预留支管),管径DN400~DN800,其中顶管段约2.26km,其余段采用钢板桩支护或放坡开挖施工。

  工程概况

  该段顶管工程设计污水管为Φ500mm混凝土预制管,长度44m,管道埋深6.0m,采用顶管机进行施工,施工过程中不需要开挖路面,只需要一个很小的工作井和接收井;对交通和居民的影响较小;可以避免开挖施工的噪声和扬尘污染,是一种环保型的管道非开挖施工方法。

  施工地层为中粗砂和砂质粘土地层。

  主要施工设备

  施工选用XDN500H-L泥水平衡顶管机,该设备采用液压驱动,防水、防潮性能好;整体结构紧凑,始发井直径仅需3.5m,接收井需2.5m;可根据不同工况配置不同刀盘,同时刀盘转速、顶进速度和泥浆流量均可无级调节,具备极佳的工况适应性。

微信图片_20201104084027
徐工XDNH500H-L泥水平衡顶管机

  施工流程

微信图片_20201104084038

①测量放线
微信图片_20201104084040

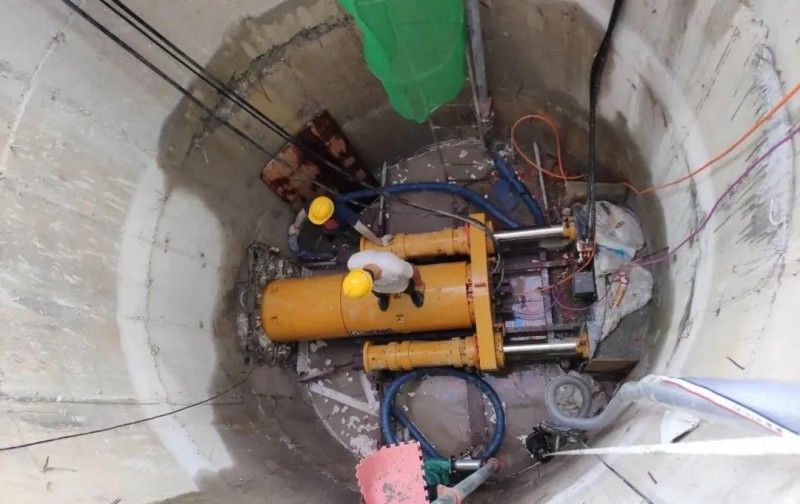

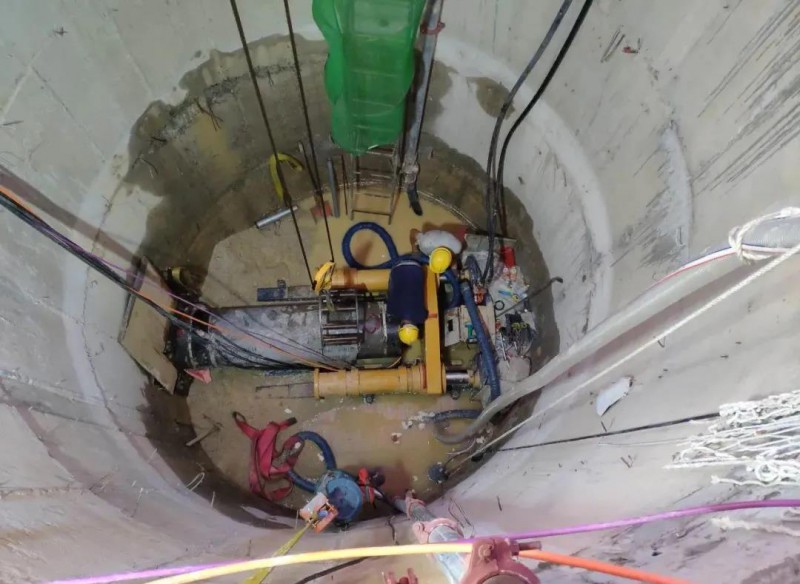

②井下设备安装
微信图片_20201104084042

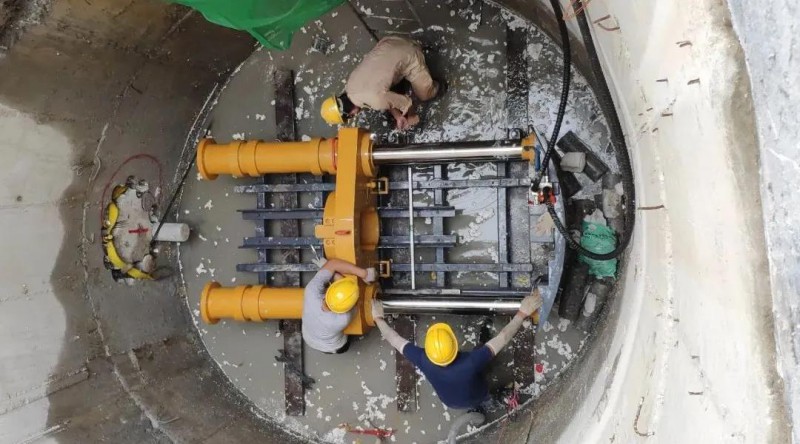

③顶管机安装
微信图片_20201104084044

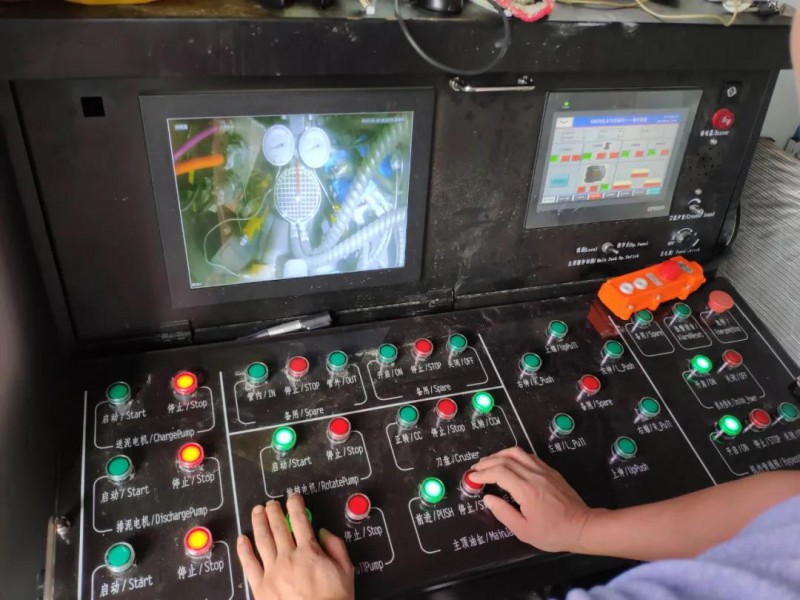

④设备连接、调试
微信图片_20201104084047

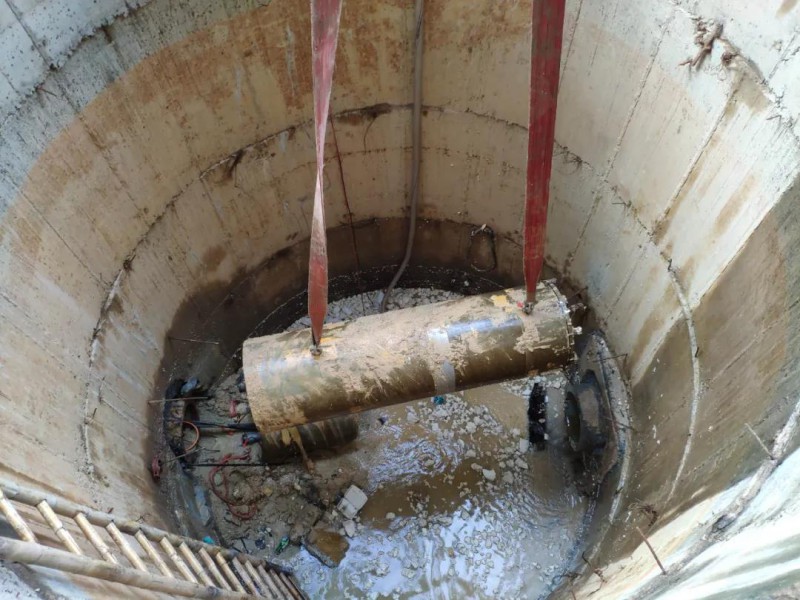

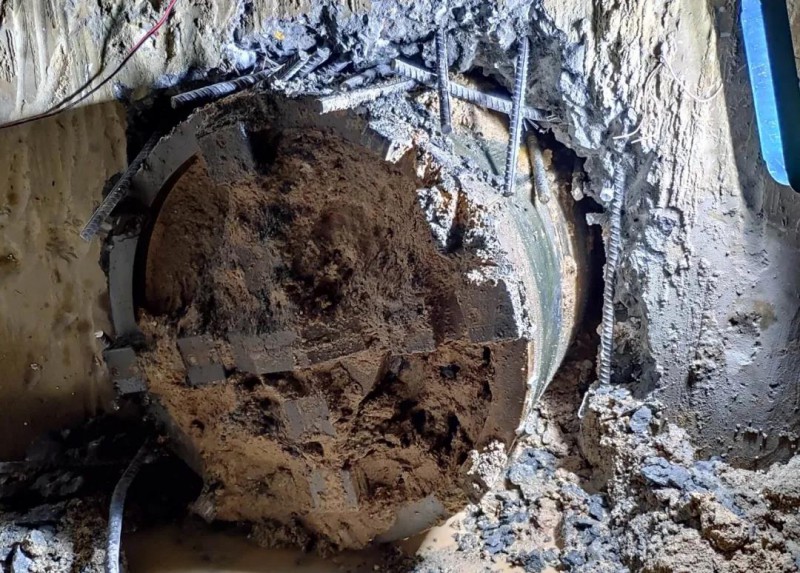

⑤机头入洞
微信图片_20201104084058

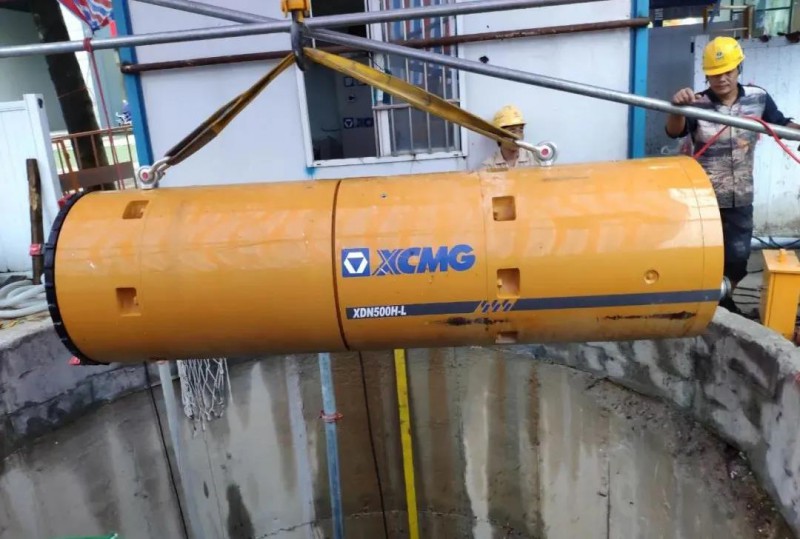

⑥管节顶进
微信图片_20201104084106

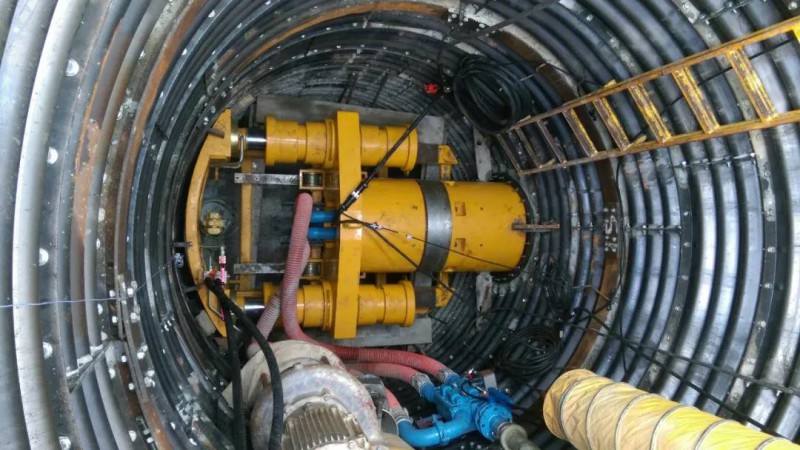

⑦泥水循环出渣
微信图片_20201104084109

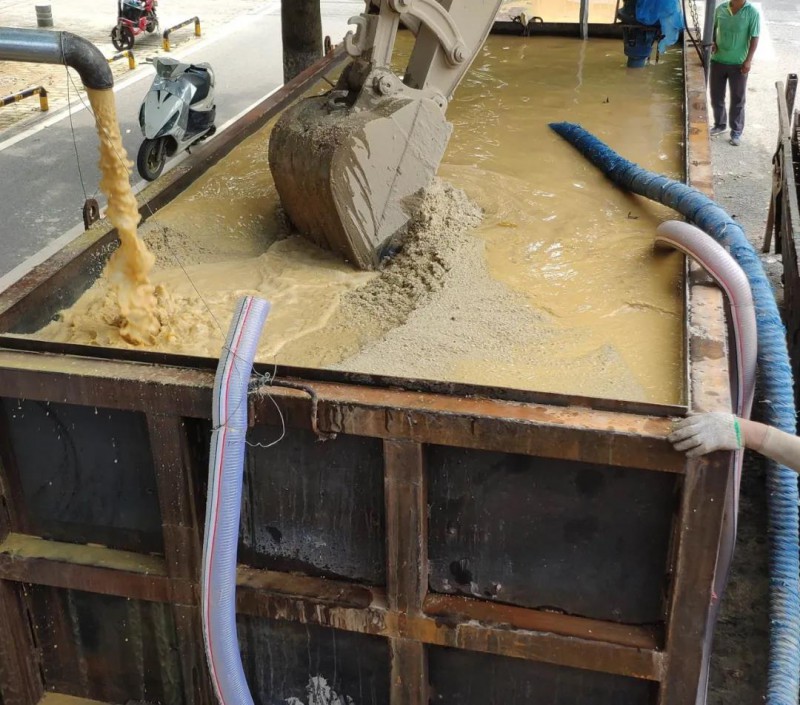

⑧机头出洞
微信图片_20201104084114
⑨设备回收

  施工效率

  该段顶管工程综合施工效率约2m/h(包含接管和顶进时间)。

  案例小结

微信图片_20201104084120

  1.对于含有大量地下水的砂土层顶管施工,需根据施工要求采取必要的止水措施,例如双层止水圈甚至高压旋喷止水等措施,以防止地下水从洞口大量涌出而影响施工。
  2.在松散的砂土层进行顶管施工时,机头入洞时应该缓慢推进,可暂时关闭进排泥泵以防止冲垮洞口,待顶进一段距离后再开启进排泥泵进行循环。
  3.土层顶管施工,需要注意地层切削量和出渣量的对比,以防止地下土体垮塌后随泥水循环流失,造成后期地面沉降,必要时可采用小泵量顶进或间歇性排泥等操作方式。
