诸光路通道闵行段地下连续墙施工完美收官

2018-08-07 278 0
核心提示:  近日,随着操控人员的一声哨响,闵行段最后一幅钢筋笼缓缓起吊,并沿预定路线坚定地前移,与此同时履带吊进入指定位置并做好

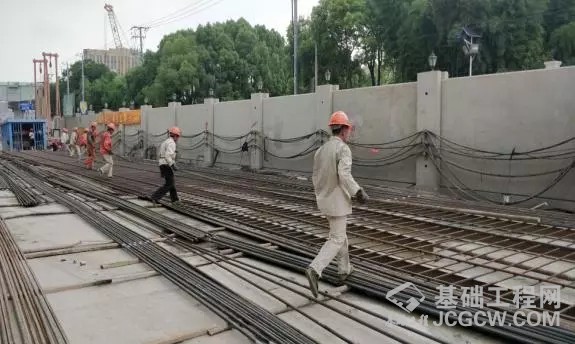

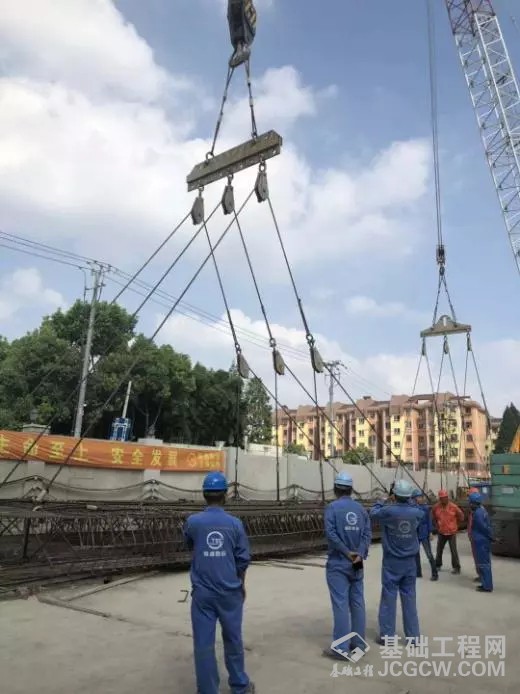

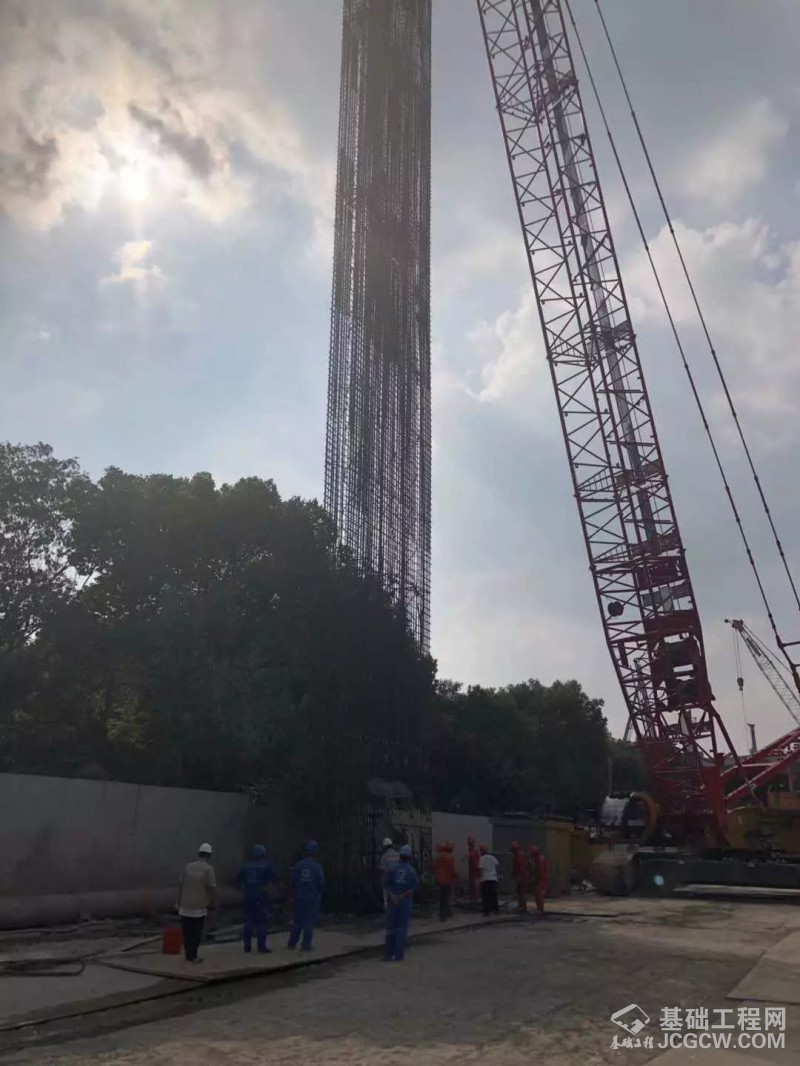

  近日,随着操控人员的一声哨响,闵行段最后一幅钢筋笼缓缓起吊,并沿预定路线坚定地前移,与此同时履带吊进入指定位置并做好下吊准备。随着钢筋笼顺利的入槽,混凝土灌注工序的完成,宣布诸光路通道新建工程闵行段160幅地下连续墙完美收官。

  自2018年3月18日2号基坑地墙施工开始,就面对“工期紧、任务重、人员少”的几大难题,加上施工场地制约因素多的情况,项经部抓紧一切有利施工时机,利用可施工的时间,多措并举,明确目标,细化任务,并制定专项施工生产计划,不断加强领导组织协调和安全监督作用,确保施工进度和施工效率。闵行段最后一幅地连墙顺利浇筑完成,无疑为下阶段2号基坑开挖及主体施工奠定了坚实的基础。
  “螺蛳壳里做道场 2号基坑难点重重”
  难点一 | 确保金丰路道路交通2车道和2人非车道
  难点二 | 金丰路西侧上水管道距离施工区最短仅0.5m
  难点三 | 金丰路场地狭小等原因,影响地墙施工效率
  难点四 | 在ZN03~ZN04(变形缝处)上部有涵桥
  难点五 | 为确保金丰路围场内施工,道路进行了4次翻交

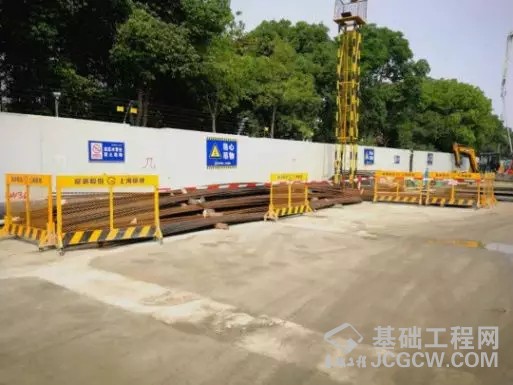

  01 — 施工场地小—
  难度系数

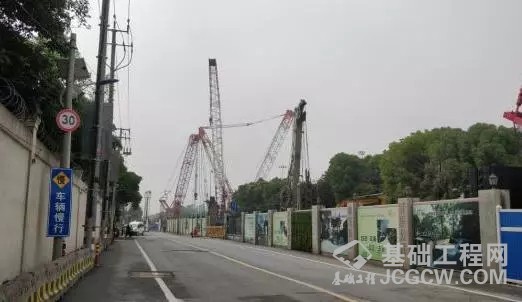

  2号基坑围场的宽度仅有18m,地墙外距离施工围挡不足0.6m,如此狭小的空间里在金丰路的西侧南北向还有一根明排DN500的上水管,自始至终影响着闵行段地下连续墙的施工。在应对围场宽度不够的情况下,我们将螺蛳壳里做道场的精神发挥到了极致。
  此外,在金丰路2号基坑施工作业范围内,存在宽5.8m、深4.5m涵桥阻碍了施工的进展,使得施工区域变得更加狭小。并且大型设备不能通过涵桥,给地墙施工带来极大的困难和不便。

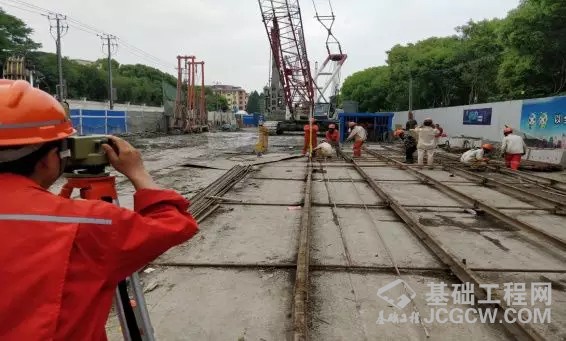

  尤其随着地墙的连续性施工,当一幅钢筋笼下槽时,因场地狭小的限制,无法同时进行下一幅槽段的开挖、也限制了原材料及土方的运输、钢筋笼胎膜场地因此也数次搬离制作。就在此种情况下,闵行段人员多次调整施工工艺,协调各单位,明确目标,细化任务,历经4个月的时间,攻坚克难、砥砺前行,提前完成了闵行段最后一幅地墙施工,顺利确保施工进度和施工效率。
  02 — 大型设备多—
  难度系数

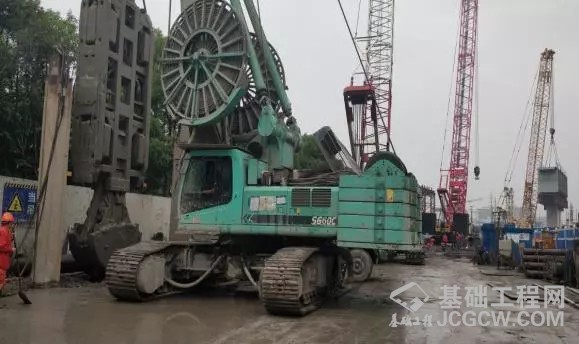

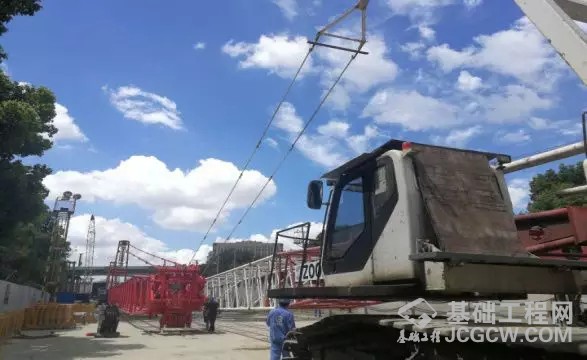

  2号基坑施工期间在如此狭小空间里,最高峰设备数量达到8部之多,其中5部履带吊和2部汽车吊及一台成槽机,而且有4部履带吊是百吨级别。现场管理人员如何管理好这些设备也是重中之重。除了日常的检查人员的资格作业证及设备的有效证件外,还要对施工中相互交叉作业,可能会产生安全隐患点进行高效、合理、安全的布置。我们在施工中建立统一协调机制,大型设备在我们的合理布置下有序地腾转挪移,确保各道工序互不干涉。
  03 — S26交叉施工—
  难度系数

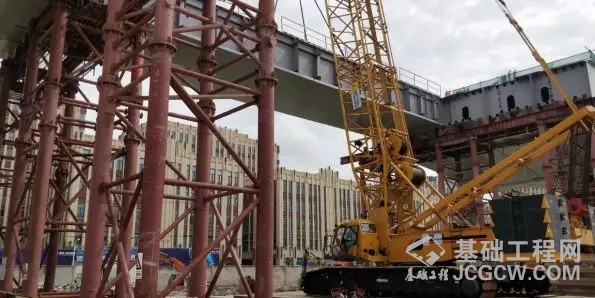

  北青公路S26高架工程施工区域正处于4号基坑(分叉段)及5、6号基坑(上下层匝道)顶板上架梁施工,为了确保我方主体结构的稳定及成品保护,在其施工期间,我方每日进行监督,在履带吊施工相应位置基坑下方进行测量布点及监测。同时,根据业主方要求,我项经部不断调整计划进度,及时让出了施工作业面,为实现S26高架九月底前通车争取了宝贵的时间。
  04 — 金丰路涵桥管线搬迁—
  难度系数

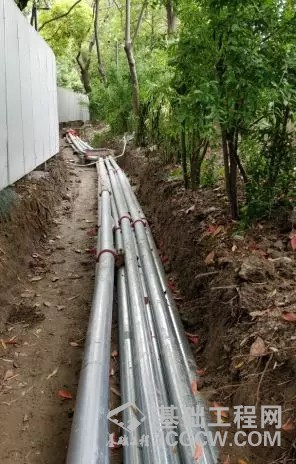

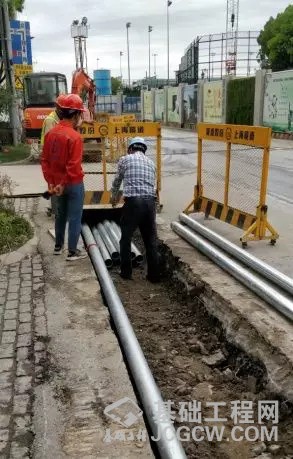

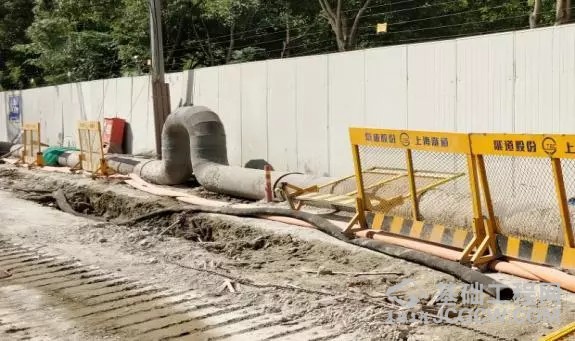

  2号基坑施工范围因场地狭小的原因中还有一个重要因素就是涵桥下方管线(燃气、电力及通信光缆)的阻断,而这些管线是周边小区(林茵湖畔东、西区)用户管线。为了将管线顺利搬迁,项经部人员日夜赶工,一边与周边小区协调沟通,说明施工情况,及时解决因施工所造成的各种问题。一边与管线搬迁割接单位交底,在施工安排上衔接稳妥,按计划按节点完成搬迁。
另一方面,项经部合理安排管线搬迁的施工进度,仅用不到1个月时间顺利完成了金丰路涵桥管线搬迁事宜,确保2号基坑地下连续墙的有序进行。
  05 — 现场安全文明施工—
  难度系数
  做好危险源控制。每天施工前向现场施工管理人员以及分包作业人员开展安全技术交底会,做好交底,分解落实具体化、明确化的管理责任。同时,配合使用啄木鸟软件、危险作业审批制、每日工作情况汇总、每周安全生产例会、计划完成情况分析、标段互查、自查自纠等形成体系,将规范化与标准化有效结合起来,从管理上抓好安全文明施工,强化人人都是安全员的理念。

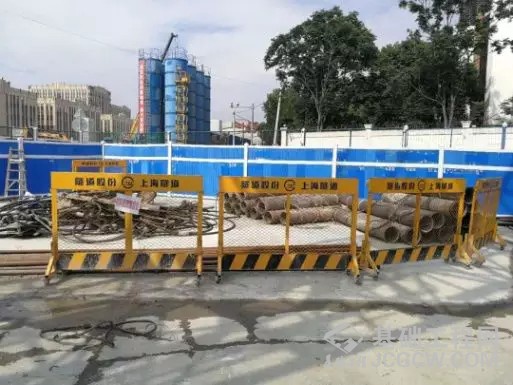

  对现场各种材料规划指定的堆放区域,确保现场井然有序。

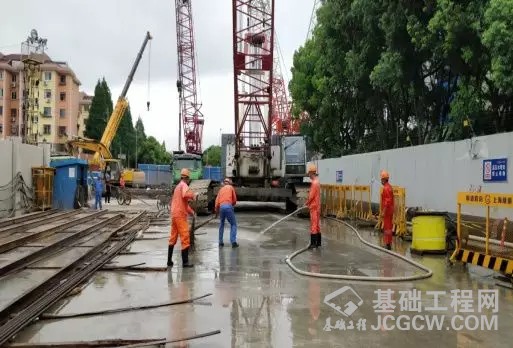

在施工过程中加大保洁力度,每天派专人清扫路面,由项目人员自行改造的新型洒水车,能够方便的到达每一处需要冲洗的场地,及时有效地降低施工现场扬尘。
  06 — 毗邻高档社区、维稳压力大—
  难度系数
  闵行段的施工区域毗邻林荫湖畔高档社区,部分施工围挡紧贴小区围墙,难免打扰小区居民生活。在解决施工中对周边小区影响的时候始终追求以和为贵,极速地处理每件事宜。例如:施工中泥浆不小心溅到了小区围墙内业主的车上,我们马上派人去清理,并说明情况,处理妥当。物业反映施工使用的照明灯光线太强,我们第一时间通知现场工人调整灯光角度。同时,在闵行段设置专人负责周边维稳工作,积极参与周边居委共建活动。项目党支部与闵行区华漕镇开展一系列主题党建联建活动,畅通沟通渠道,获得华漕镇政府、各职能部门及社区居民对我们工程的理解和帮助,投诉同比减少超过60%。

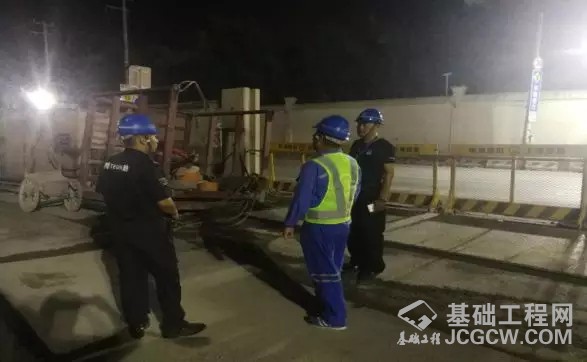

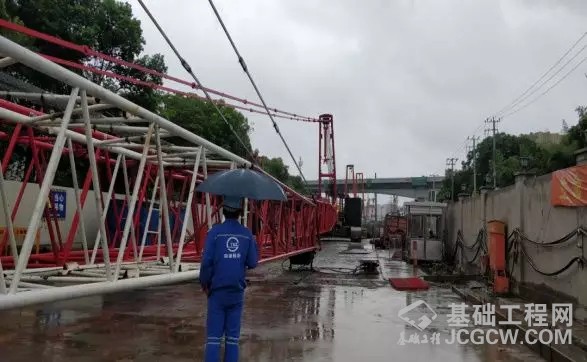

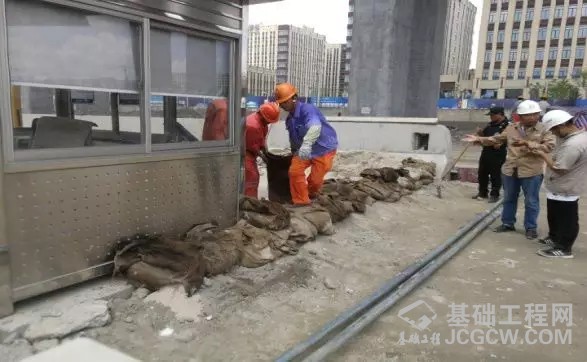

  然而,最后一幅地墙施工完成,设备还未来得及退场,恰遇“安比”来袭,根据区重大办、业主、及公司等各级组织要求,项目现场第一时间做好相关防范措施。
  自接到上海市防汛指挥部《关于切实做好今年第10号台风“安比”防御工作的紧急通知》后,项经部闵行段高度重视,为把施工现场、生活设施影响降到最低,管理人员针对此次台风对防台防汛相关物资、应急联络机制、施工区进行一次全面的汛前自查,并对现场情况每日检查,以确保闵行段安全度汛。
